国家能源集团青海共和公司光热项目完成吹管工作

更新时间:2025-12-03 来源: 浏览量:

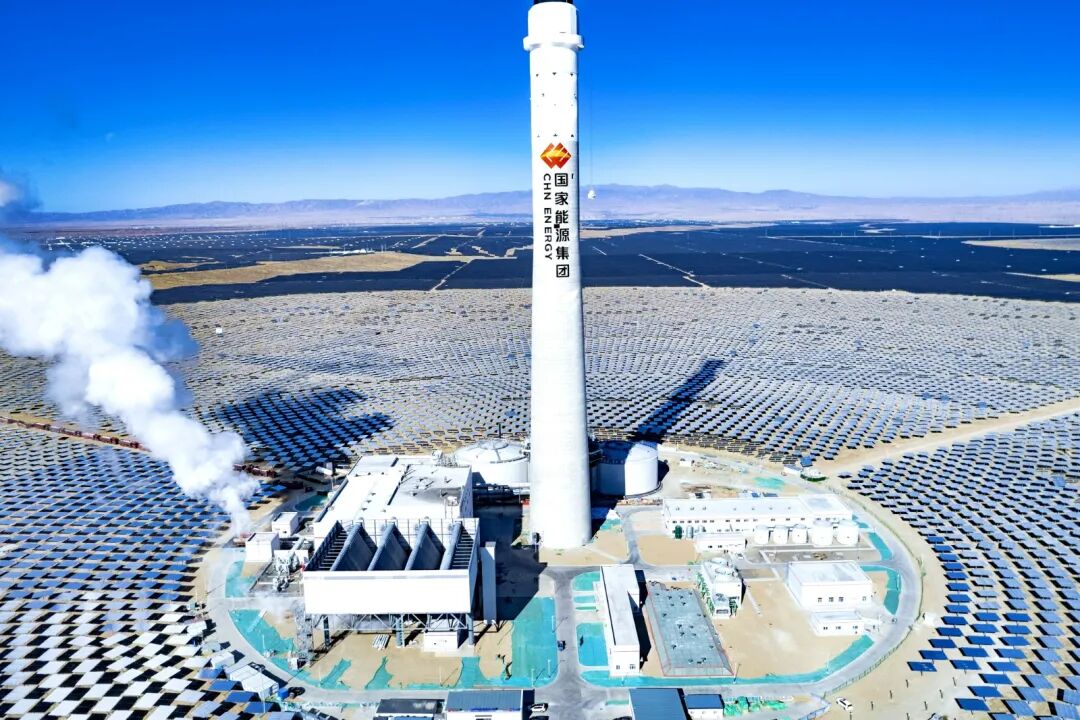

11月27日,共和公司青豫直流二期10万千瓦光热项目顺利完成吹管工作,标志着该项目主、再热蒸汽系统已具备投运条件,为实现全容量并网发电迈出坚实一步。

吹管工作是机组投运前的核心工序,为保证吹管工作安全有序完成,该公司严格落实集团“两不超、三个零”建设要求,使用高温高压蒸汽对主、再热蒸汽管道内部进行彻底吹扫,清除残留杂质与焊渣,有效避免因异物引发设备磨损或堵塞,为后续系统安全稳定运行筑牢基础。面对高原复杂环境与系统联调的高要求,该公司提前优化吹扫参数、科学安排作业流程,仅用3天时间高效完成全部吹管工作,各项指标均符合规范要求。

作为集团首个塔式光热项目,该项目位于青海省海南州生态太阳能发电园区南部,海拔高度介于2989米至3030米。项目采用熔盐塔式技术路线,以二元熔盐作为传热储热介质,通过熔盐储热系统与光伏电站的智能耦合调度,成功破解新能源间歇性供电难题,为构建新型电力系统提供示范样板。项目建成后,预计年均发电量达2.23亿千瓦时,年节约标煤约6.81万吨,减少二氧化碳排放量约18.54万吨,为提升青海-河南特高压通道中清洁能源的输送比例作出积极贡献,为我国实现“双碳”目标贡献青海力量。
